Его следует проводить после завершения монтажа, но до подключения арматуры и сантехнического оборудования. Положительный результат теста гарантирует герметичность установки и отсутствие проблем с её последующей эксплуатацией.
Этот тест не следует пропускать ни при каких обстоятельствах. Простая надежда на то, что все было сделано правильно, может привести к серьёзным повреждениям, разрушениям и дополнительным расходам. Проверка на герметичность особенно важна, если после завершения работ установка или часть установки будет закрыта, например, подложкой под пол. Протечки, выявленные после завершения отделочных работ, всегда влекут за собой необходимость разрушения хотя бы части полов и стен.
Запрещается перемещение без испытания давлением
Помимо того, что вы не должны воздерживаться от проведения испытания, вы также должны убедиться, что его результат занесён в журнал строительства. Вы также можете потребовать от установщика отчёт о проверке давления. Это должно быть сделано в присутствии руководителя участка и супервайзера. Эти лица также должны подписать документ. В действительности, однако, это делается таким образом, что подрядчик по установке выполняет тест, а сам инвестор является получателем теста. Поэтому стоит прочитать несколько подробностей о том, как это происходит.
Проверка давления в системе водоснабжения
Испытание давлением проводится в соответствии с подробным руководством, которое мы получили от производителя труб, из которых изготовлена установка. Если такие руководства отсутствуют, их следует запросить. В ситуациях, когда во время испытания будут присутствовать уполномоченные лица, допускается также проводить его в соответствии с процедурой, изложенной в «Технических условиях на строительство и приёмку установок».
Если по какой-либо причине к системе уже были подключены спускные клапаны или старые краны, рекомендуется удалить их до проведения испытания. Такие устройства могут пропускать минимальное количество воды, что, в свою очередь, может повлиять на правильность результата теста. Установите запорные клапаны в нескольких точках системы, чтобы вентиляция труб системы осуществлялась эффективно и без проблем. Если у вас большая установка, целесообразно проверять наличие утечек поэтапно, например, разделив установку на горизонтальные и вертикальные трубы или по отдельным этажам.
В случаях, когда система должна быть расположена под полом – необходимо обратить внимание на её герметичность как до укладки пола, так и после завершения строительных работ. Повредить трубы при определённых действиях несложно. Поэтому во время проведения работ целесообразно оставить установку под давлением. Тогда легче обнаружить возможные дефекты.
Как провести опрессовку системы водоснабжения
Если испытание касается установки с холодной водой, в помещении не должно быть очень холодно. Рекомендуется проводить испытание при температуре воздуха выше +5 градусов Цельсия. Проверяемая система заполняется водой, а затем выпускается воздух. Манометр должен быть подключён в самой нижней точке системы. Точность показаний манометра должна составлять 0,01 МПа. Рабочее давление в системе составляет до 0,6 МПа. Давление, создаваемое во время испытания, то есть испытательное давление, должно в 1,5 раза превышать рабочее давление. Однако оно не должно превышать максимального давления, т.е. максимального давления, допустимого для отдельных компонентов испытываемой системы.
Испытание проводится в два этапа из-за возможности тепловой и напорной деформации трубопроводной системы. Первый этап – это предварительный тест. Она длится около 30 минут. Каждые 10 минут давление дважды повышается до тестового значения. Во время последнего подъёма давление не должно падать более чем на 0,06 МПа, то есть 0,6 бар. Основное испытание является вторым этапом проверки гидроизоляции и длится два часа. В течение этого времени дальнейшее падение давления не может превышать 0,02 МПа, то есть 0,2 бар. В дополнение к манометрическому испытанию, конечно же, следует тщательно проверить герметичность отдельных соединений труб.
Пластиковые установки под наблюдением
Пластиковые установки должны быть испытаны давлением при постоянной температуре. Под постоянной температурой мы подразумеваем как температуру воды в системе, так и температуру воздуха в помещении. Это связано с высоким тепловым расширением, характерным для пластмасс. Изменения температуры могут вызвать изменение показаний манометра, т.е. повышение давления, даже если установка не герметична.
В пластиковых установках давление повышается до 1,5-кратного рабочего давления после тщательного удаления воздуха из установки и выдерживается в течение 30 минут. Затем давление необходимо резко снизить до половины рабочего давления и подождать ещё 90 минут. Давление должно оставаться постоянным, а небольшое повышение свидетельствует о негерметичности установки и расширении труб. Некоторые монтажники несколько раз понижают и повышают давление, чтобы обнаружить утечки в соединениях труб, тем самым заставляя систему несколько раз расширяться и сжиматься.
Тестирование системы центрального отопления
Так же, как и в случае с проверкой давления в системе водоснабжения, проверка герметичности системы центрального отопления проводится перед подключением фитингов. – выполняется перед подключением арматуры и отопительных приборов, то есть радиаторов, котла и так далее. Тест может быть проведён на всей системе или только на её фрагменте. Это особенно удобно, когда монтажные работы должны быть разделены на этапы, или, когда необходимо покрыть какую-то часть установки до завершения работ на других её частях. Испытание проводится в точном соответствии с указаниями производителя системы, на основе которой была выполнена установка.
Однако в случае с установками центрального отопления недостаточно той же процедуры, что и для установок водоснабжения. Это особенно актуально, если трубы проложены в полу. На первом этапе испытания проверяется холодная герметичность трубопровода. Затем давление поднимается в два раза выше, чем в системе водоснабжения, и проверяется перепад давления. Необходимо также провести визуальный осмотр труб. На втором этапе герметичность проверяется на теплоту. Так называемый тёплый тест запускается только при положительном результате холодного теста. Она выполняется после запуска источника тепла, то есть обычно котла центрального отопления. Рабочие параметры системы должны быть установлены на максимальный рабочий уровень, но не должны превышать расчётное значение.
Перед началом теплового испытания необходимо также учесть температуру окружающей среды. Зимой здание должно отапливаться не менее 72 часов до начала испытаний. Если во всей установке нет утечек – значит, она герметична, и результат испытания можно записать в протокол как положительный.

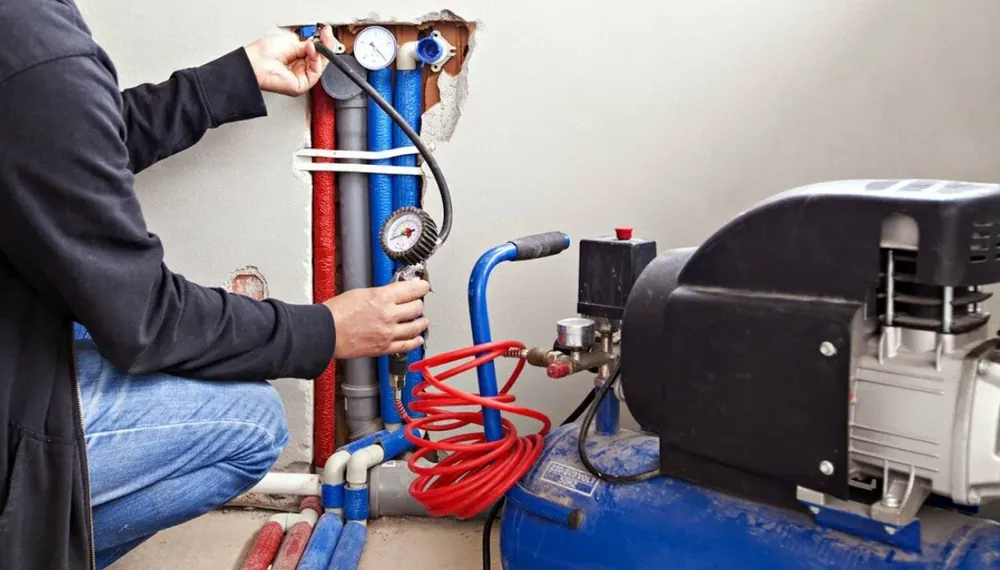

Испытание давлением с помощью воздуха
Испытание на герметичность сложнее в проведении, но при хорошем выполнении оно даёт более точные результаты. Компрессоры используются для повышения давления, но иногда их диапазон давления недостаточен. В этом случае можно использовать технические газы, такие как сжатый воздух или азот. По запросу эти газы поставляются в баллонах, но для таких баллонов необходимо иметь подходящий регулятор и шланг. Также необходимо смазать соединения труб высокопенящимся средством. Для газовых установок также проводится испытание воздухом.
